Status på fjernvarme udbygning - Oktober 2024

10. oktober 2024

Status på fjernvarme udbygning i Greve og Karlslunde



Så mange skifter fra gas-/oliefyr til fjernvarme i fase 1 etape 2 områder

Mange boligejere har valgt at skifte deres varmeforsyning ud med fjernvarme. I tabellen kan du se hvor mange boliger med gas-/oliefyr har valgt at skifte til fjernvarme i de enkelte etape 2 områder.

  Antal boliger der skifter fra gas-/oliefyr til fjernvarme Antal boliger i alt med gas-/oliefyr
Greve etape 2a
Pileås, Stenås, Lerås, Holmeås 124 154
Greve etape 2b
Toftager plus sideveje  117 180
Karlsunde etape 2
Søen, Strandmarken 75 92
Mariannevej, Willumsens Alle, Adolf Andersensvej,Ingesvej, Annasvej 64 79
Markersvænge 23 32
Karlslunde Parkvej 9 12
Vårgyvelvej 33 46
Hundige etape 2

Storebjerg, Engrøjel, Rugbjerg, Brydeholmen

tilmelding åbner snart

Status for gravearbejde i fase 1 etape 2

Karlslunde

I Karlslunde er entreprenøren i gang med anlægsarbejdet på Søen, Strandmarken og Mariannevej.

Anlægsarbejdet på Willumsens Alle, Adolf Andersensvej, Ingesvej og Karlslunde Parkvej påbegyndes i slut oktober / start november. Fjernvarmerøret på Karlslunde Parkvej skal føres fra krydset ved Kongens Enge videre hen mod Vårgyvelvej.

Hold dig løbende opdateret  her:  Status: Karlslunde

OBS. Alle tilmeldte boligejere i etape 2 i Karlslunde modtager i november information omkring afkoblingsdatoen for gas.


Greve

I Greve er vores to entreprenører, JHH og Bravida, i gang med at grave stikledninger ved henholdsvis Toftager og Tværås.

Der graves hovedledning ned langs Nældebjergvej, som skal være anlagt før de næste etapeområder kan tilsluttes. Anlægsarbejdet forventes at vare resten af året og stopper på Holmeagervej.

Hold dig løbende opdateret  her: Status: Greve




Status for gravearbejde i fase 1 etape 1

Damager Vænge

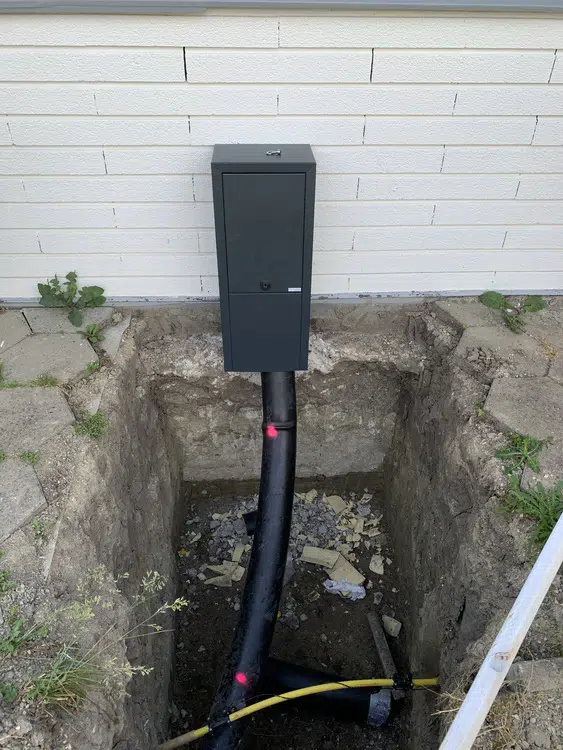

VVS'eren begynder at installere fjernvarmeanlæg på Damager Vænge i oktober og november. Boligejerne bliver kontakt direkte for at aftale en installationsdato.

OBS. Er man ikke blevet kontaktet af VVS'eren før den 20. oktober anbefaler vi at rykke afkoblingsdatoen til den 30. november indtil man kender sin installationsdato.


Hundige

I Hundige er anlægsarbejdet på Rønagervej i etape1 fortsat i gang. Anlægsarbejdet forventes at vare til starten af det nye år. Sidevejene vil blive tilsluttet fjernvarme løbende.

OBS. Alle tilmeldte boligejere modtager i slutningen af november ny information omkring afkoblingsdatoen for gas.

Hold dig løbende opdateret  her:  Status: Hundige

Tilmelding til fase 1 etape 2

Boligejer i etape 2 området ved Hundigegårdsvej får tilsendt informationsmateriale i november.


Status for fase 2

Det planlægges snart at åbne flere nye områder, hvor det er muligt at tilmelde sig til fjernvarme. Når områderne åbnes får alle boligejere tilsendt informationsmateriale og invitation til orienteringsmøde.



Krydsning af Godsvej med ny hovedledning

For at forsyne Eriksmindekvarteret med fjernvarme er det nødvendigt at lægge nye rør fra Gersagerparken til Eriksmindekvarteret. Der vil derfor være et anlægsarbejde ifm. krydsning af Godsvej i efterårsferien. Arbejdet er planlagt til efterårsferien (uge 42) for at minimere de trafikale gener.

I forbindelse med arbejdet er det nødvendigt at lukke krydset ved Eriksmindevej/Godsvej i en begrænset periode. Vi beklager de gener, det medfører.

//
